Werkzaamheden Laan van Bovenduist Vathorst

- Klant
- Ontwikkelingsbedrijf Vathorst C.V.
- Periode
- In uitvoering
- Locatie
- Utrecht
- Diensten/Expertises
- Betonbouw,Betononderhoud

Vragen? Bel of mail Wilmer via 0525659063 of w.aalbers@salverda.nl
In opdracht van Ontwikkelingsbedrijf Vathorst C.V. gaan we begin 2026 starten met de werkzaamheden aan de Laan van Bovenduist. Deze weg wordt straks een belangrijke schakel in de ontsluiting van het verkeer in de wijk Vathorst in Amersfoort.

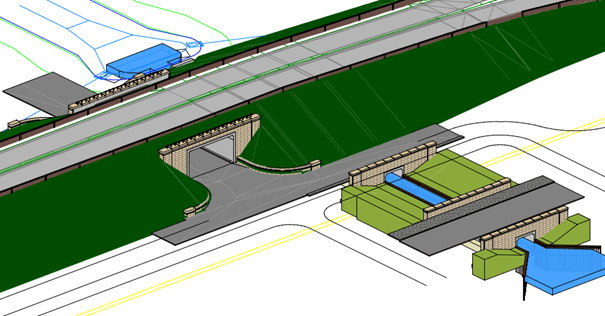

Drie kunstwerken
Voor de uitbreiding van de wijk Vathorst is nieuwe infrastructuur nodig. Hiervoor realiseren we drie kunstwerken:
- Een viaduct met twee tussensteunpunten;
- Een fiets- en voetgangersonderdoorgang;
- Een doorvaarbare duikerbrug.
Met deze toevoegingen zorgen we voor een betere en veilige doorstroming van het verkeer, voor zowel voertuigen en vaartuigen als voor fietsers en voetgangers.

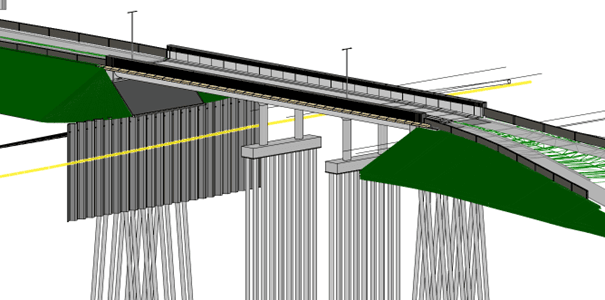

Viaduct
Het viaduct wordt een opvallend onderdeel van het project. Het brugdek krijgt een lengte van maar liefst 52 meter en een breedte van 11 meter. Voor een stevige basis plaatsen we 64 grondverdringende schroefpalen.
Ook houden we rekening met de aanwezige infrastructuur. Zo wordt de bestaande gasleiding van Gasunie beschermd met een damwand, die met groutankers stevig op zijn plek blijft. Op die manier kan Gasunie ook in de toekomst onderhoud blijven uitvoeren.
Het uiterlijk van het viaduct krijgt extra aandacht. Naast de ronde vorm in het brugdek en de steunpunten krijgt het beton pigmenten toegevoegd. Hierdoor krijgt het beton een parelwitte uitstraling. Na het storten van het brugdek brengen we 16 voorspankabels aan om de constructie de gewenste sterkte te geven.
Duikerbrug
Voor de doorvaarbare duikerbrug werken we met prefab elementen. Deze worden strak tegen elkaar gespannen zodat de naden perfect zijn afgesloten. Ook hier wordt gezorgd voor een demontabele open duiker, waardoor Gasunie waar nodig onderhoud kan uitvoeren. Als finishing touch realiseren we een gemetselde afwerking
Schagen Infra
Dit project voeren we uit in samenwerking met Schagen Infra. Zij zijn verantwoordelijk voor de riolerings-, grond- en verhardingswerkzaamheden.
Planning
De uitvoering start in januari 2026. Een jaar later, in januari 2027, staat de oplevering gepland. Benieuwd naar de voorgang van dit project? Houd dan onze social media in de gaten!
